特点
人工挖孔桩施工方便、速度较快、不需要大型机械设备,挖孔桩要比木桩、混凝土打入桩抗震能力强,造价比冲锥冲孔、冲击锥冲孔、冲击钻机冲孔、回旋钻机钻孔、沉井基础节省。从而在公路、民用建筑中得到广泛应用。但挖孔桩井下作业条件差、环境恶劣、劳动强度大,安全和质量显得尤为重要。场地内打降水井抽水,当确因施工需要采取小范围抽水时,应注意对周围地层及建筑物进行观察,发现异常情况应及时通知有关单位进行处理。
桩基施工
桩基施工时应按现行有关规范规程并结合该工程的实际情况采取有效的安全措施,确保桩基施工安全有序进行,深度大于10米的桩孔应有送风装置,每次开工前5分钟送风;
桩孔挖掘前要认真研究地质资料,分析地质情况对可能出现的流砂、流泥及有害气体等情况,应制定针对性的安全措施。
防护措施
1.桩护壁采用C25混凝土,钢筋采用HPB300;

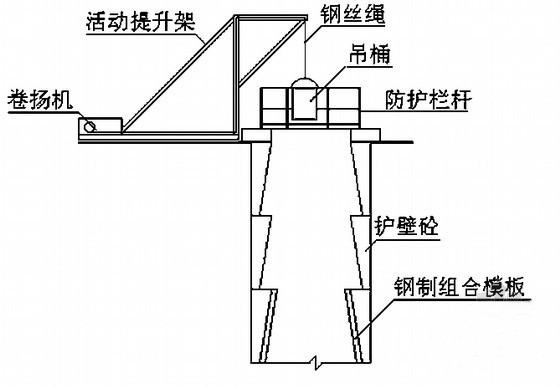

2.第一节深约一米,浇注混凝土护筒,往下施工时以每节作为一个施工循环(即挖好每节后浇注混凝土护壁);
3.为了便于井内组织排水,在透水层区段的护壁预留泄水孔(孔径与水管外径相同),以利于接管排水,并在浇注混凝土前予以堵塞,为保证桩的垂直度,要求每浇注完三节护壁须校核桩中心位置及垂直度一次;
4.除在地表墩台位置四周挖截水沟外,并应对孔内排出孔外的水妥善引流远离桩孔。在灌注桩基混凝土时,如数个桩孔均只有少量渗水,应采取措施同时灌注,以免将水集中一孔增加困难。如多孔渗水量均大,影响灌注质量,则应于一孔集中抽水,降低其他各孔水位,此孔最后用水下混凝土灌注施工;
5.挖孔时如果遇到涌水量较大的潜水层承压水,可采用水泥砂浆压灌卵石环圈将潜水层进行封闭处理;
6.挖孔达到设计标高后,应进行孔底处理,必须做到平整,无松渣、污泥及沉淀等软层;
7.未尽之处严格按现行国家规范规程施工。
加强措施
1.顶层护壁用直径20mm圆钢加设2~4个吊耳,用钢丝绳固定在地面木桩上。
2.加密护壁竖向钢筋,并让钢筋伸出20cm以上,与下一节护壁的竖向钢筋及箍筋连成整体,然后再浇注成形。如果有必要,可在挖孔桩中部护壁上预留直径200mm左右的孔洞,但该部位的地质要选择比较坚硬的土壤,然后再将护壁与护壁外周的土锚在一起,用混凝土土桩、竹木桩都可以。这样护壁就不会断裂脱落。
3.在已成形的护壁上钻孔至砂土薄弱层,以充填、渗透和挤密的形式把灌浆材料充填到土体的孔隙中,以固结护壁外围土体,护保壁周泥砂不塌落,从而增加桩周摩擦力。压力灌浆材料可选择粉煤灰、早强型水泥混凝土、石灰粘土混合料等。
(1)浇注混凝土前应检查孔底地质和孔径是否达到设计要求,并把孔底清理干净,同时把积水尽可能排干。
(2)为了减少地下水的积聚,任何一根挖孔桩封底时都要把邻近孔位的积水同时抽出。以减少邻孔的积水对工作孔的影响。
(3)孔深超过6m时,还要注意防止混凝土离析,一般把搅拌好的混凝土装在容量为1~2m³左右坚固的帆布袋里,并用绳子打成活扣,混凝土送到井底时,拉开活扣就可将混凝土送到孔底,连续作业能迅速封好孔底,同时堵住孔底大部分甚至全部的地下水。
(4)如果地下水很多,而且挖孔桩较深,刚提起抽水泵,底部溢水就接近或超过20cm,这时用以上几种办法封底都会造成混凝土含水量太大,清理完孔底渣土后让水继续上升,等到孔中溢水基本上平静时,用导管伸入孔底,往导管里输送搅拌好的早强型混凝土,混凝土量超过底节护壁30cm以上,再慢慢撤除导管,由于水压力的作用,封底混凝土基本上密实,混凝土终凝后再抽水,由于封底混凝土已超过底节护壁,已经没有地下涌水,待水抽干,再对剩余的水进行处理。将表面混凝土(这部分混凝土中的水泥浆会逸散到水中)松散部分清除运到孔外,再继续下一道工序。
4.施工时,为了保证孔位位置准确,每天都要在挖孔前校核一次挖孔桩位置是否歪斜,移位。尤其在浇注护壁前要检查模板,脱模后再检查护壁。个别壁周泥砂塌落,在浇注混后护壁容易产生位移和歪斜,应注意检查和及时纠正。
注意安全事项
现场管理人员应向施工人员仔细交待挖孔桩处的地质情况和地下水情况,提出可能出现的问题和应急处理措施。要有充分的思想准备和备有充足的应急措施所用的材料、机械。要制定安全措施,并要经常检查和落实。
孔下作业不得超过2人,作业时应戴安全帽、穿雨衣、雨裤及长筒雨靴。孔下作业人员和孔上人员要有联络信号。地面孔周围不得摆放铁锤、锄头、石头和铁棒等坠落伤人的物品。每工作1h,井下人员和地面人员进行交换。
井下人员应注意观察孔壁变化情况。如发现塌落或护壁裂纹现象应及时采取支撑措施。如有险情,应及时给出联络信号,以便迅速撤离。并尽快采取有效措施排除险情。
地面人员应注意孔下以出的联络信号,反应灵敏快捷。经常检查支架、滑轮、绳索是否牢固。下吊时要挂牢,提上来的土石要倒干净,卸在孔口2m以外。
施工中抽水、照明、通风等所配电气设备应一机一闸一漏电保护器,供电线路要用三橡皮线,电线要架空,不得拖拽在地上。并经常检查电线和漏电保护器是否完好。
从孔中抽水时排水口应距孔口5m以上,并保证施工现场排水畅通。
当天挖孔,当天浇注护壁。人离开施工现场,要把孔口盖好,必要时要设立明显警戒标志。
由于土层中可能有腐殖质物或邻域腐殖质物产生的气体逸散到孔中,因此,要预防孔内有害气体的侵害。施工人员和检查人员下孔前10min把孔盖打开,如有异常气味应及时报告有关部门,排除有害气体后方可作业。
挖孔6~10m深,每天至少向孔内通风1次,超过10m每天至少通风2次,孔下作业人员如果感到呼吸不畅也要及时通风。
规范
基桩及承台工程验收资料
1.当桩顶设计标高与施工场地标高相近时,桩基工程的验收应待成桩完毕后验收,当桩顶设计标高低于施工场地标高时,应待开挖到设计标高后进行验收。
2.基桩验收应包括下列资料:
1)工程地质勘察报告、桩基施工图、图纸会审纪要、设计变更及材料代用通知单等。
2)经审定的施工组织设计、施工方案及执行中的变更情况。
3)桩位测量放线图,包括工程桩位线复核签证单。
4)成桩质量检查报告。(小应变)
5)单桩承载力检测报告。(静载试验、抽芯等)
6)基坑挖至设计标高的基桩竣工平面图及桩顶标高图。
3.承台工程验收时应包括下列资料:
1)承台钢筋、混凝土的施工与检查记录;
2)桩头与承台的锚筋、边桩离承台边缘距离、承台钢筋保护层记录;
3)承台厚度、长宽记录及外观情况描述等。
成桩质量检查
1.灌注桩的成桩质量检查主要包括成孔及清孔、钢筋笼制作及安放、混凝土搅拌及灌注等三个工序过程的质量检查。
1)混凝土搅制应对原材料质量与计量、混凝土配合比、坍落度、混凝土强度等级进行检查;
2)钢筋笼制作应对钢筋规格、焊条规格、品种、焊口规格、焊缝长度、焊缝外观和质量、主筋和箍筋的制作偏差等进行检查;
3)在灌注混凝土前,应严格按照有关施工质量要求对成孔的中心位置、孔深、孔径、垂直度、孔底沉渣厚度、钢筋笼安放的实际位置等进行认真检查,并填写相应的质量检查记录。
4.对于一级建筑桩基和地质条件复杂或成桩质量可靠性较低的桩基工程,应进行成桩质量检测。检测方法可采用可靠的动测法,对于大直径桩还可采取钻取岩芯、预埋管超声检测法、检测数量根据具体情况由设计确定。
5.成桩桩位偏差应根据不同桩型按(相关)规定检查。
单桩承载力检测
为确保实际单桩竖向极限承载力标准值达到设计要求,应根据工程重要性、地质条件、设计要求及工程施工情况进行单桩静载荷试验或可靠的动力试验。
人工挖孔桩灌注桩的施工
1.开孔前,桩位应定位放样准确,在桩位外设置定位龙门桩,安装护壁模板必须用桩心点校正模板位置,并由专人负责。
2.第一节井圈护壁应符合下列规定:
1)井圈中心线与设计轴线的偏差不得大于20㎜;
2)井圈顶面应比场地高出150—200㎜,壁厚比下面井壁厚度增加100—150㎜。
3.修筑井圈护壁应遵守下列规定:
1)护壁的厚度、拉结钢筋、配筋、混凝土强度均应符合设计要求;
2)上下节护壁的搭接长度不得小于50㎜;
3)每节护壁均应在当日连续施工完毕;
4)护壁混凝土必须保证密实,根据土层渗水情况使用速凝剂;
5)护壁模板的拆除宜在24h之后进行;
6)发现护壁有蜂窝、漏水现象时,应及时补强以防造成事故;
7)同一水平面上的井圈任意直径极差不得大于50㎜。
4.遇有局部或厚度不大于1.5m的流动性淤泥和可能出现涌土涌砂时,护壁施工宜按下列方法处理:
1)每节护壁的高度可减小到300-500㎜,并随挖、随验、随浇注混凝土;
2)采用钢护筒或有效的降水措施。
5.挖至设计标高时,孔底不应积水,终孔后应清理好护壁上的淤泥和孔底残渣、积水,然后进行隐藏工程验收,验收合格后,应立即封底和浇注桩身混凝土。
6.浇注桩身混凝土时,混凝土必须通过溜槽;当高度超过3m时,应用串筒,串筒末端离孔底高度不宜大于2m,混凝土宜采用插入式振捣器振实。
7.当渗入最过大(影响混凝土浇注质量时),应采取有效措施保证混凝土的浇注质量。
施工准备
1.灌注桩施工应具备下列资料:
1)建筑物场地工程地质资料和必要的水文地质资料;
2)桩基工程施工图(包括同一单位工程中所有的桩基础)及图纸会审纪要;
3)建筑场地和邻近区域内的地下管线(管道、电缆)、地下构筑物、危房、精密仪器车间等的调查资料;
4)主要施工机械及其配套设备的技术性能资料;
5)桩基工程的施工组织设计或施工方案;
6)水泥、砂、石、钢筋等原材料及其制品的质检报告;
7)有关荷载、施工工艺试验参考资料。
2.施工组织设计应结合工程特点、有针对性地制定相应质量管理措施,主要包括下列内容:
1)施工平面图、标明桩位、编号、施工顺序、水电线路和临时设施的位置;
2)确定成孔机械、配套设备以及合理施工工艺的有关资料;
3)施工作业计划和劳动力组织计划;
4)机械设备、备(配)件、工具(包括质量检查工具)、材料供应计划;
5)桩基施工时,对安全、劳动保护、防火、防雨、防台风、爆破作业、文物和环境保护等方面应按有关规定执行;
6)保证工程质量、安全生产和季节性(冬、雨季)施工的技术措施。
3.成桩机械必须经鉴定合格,不合格机械不得使用。
4.施工前应组织图纸会审,会审纪要连同施工图等作为施工依据并列入工程档案。
5.桩基施工用的临时设施,如供水、供电、道路、排水、临设房屋等,必须在开工前准备就绪,施工场地应进行平整处理,以保证施工机械正常作业。
6.基桩轴线的控制点和水准基点应设在不受施工影响的地方。开工前,经复核后应妥善保护,施工中应经常复测
