市政工程建设几乎是以“千里江陵一日还”的速度推进,并成为典型的“中国特色”。常常,勘察、设计人员的脚步难以跟上决策者们的思绪,如何在狭窄的时间空隙中腾挪,满足决策者们的要求,是需要煞费苦心、甚至殚精竭虑的。
借论坛一角,介绍了长沙市万家丽路快速化改造工程勘察进程以及采用“概念勘察”的尝试情况,供同行参考。
引子
万家丽路快速化改造工程是今年长沙启动的又一重大项目。建设单位为长沙市市政设施建设管理局,设计单位为上海市政工程设计研究总院(集团)有限公司,咨询单位为湖南省交通规划勘察设计院,勘察单位长沙市规划勘测设计研究院。

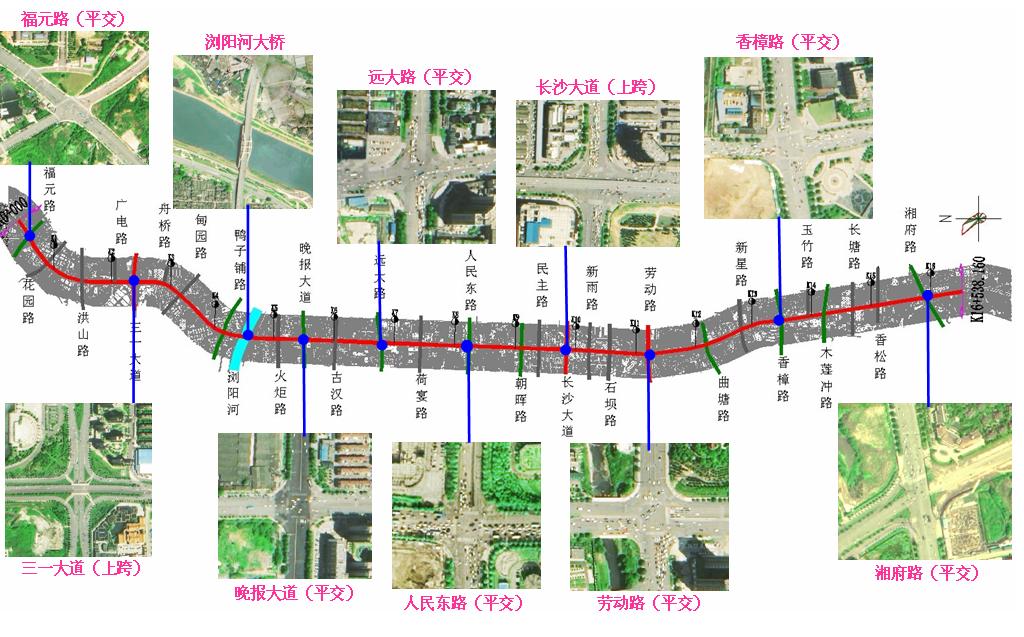

该工程北起福元路,南接湘府路,长16.5km ,全线高架,与十数条东西要道平交或上跨(图1)。建成后,将形成上层双向六车道高架、中间双向八车道地面辅道、地下是城市轨道交通5号线的立体三层交通格局(图2)。
1 万家丽路快速化改造示意图(据上海市政院)
该项目位于长沙市南北交通干道上,可谓车水马龙。市政府要求在20天内完成16.5km的外业勘察(2013年10月20日),5天内提交完整的详细勘察报告(10月25日)。省、市领导现场督查,职能部门极积配合,一时间,16.5km的万家丽路上214台钻机争先恐后,其势也猛、其情也迫,在长沙工程建设史上,不敢说绝后,绝对是空间!

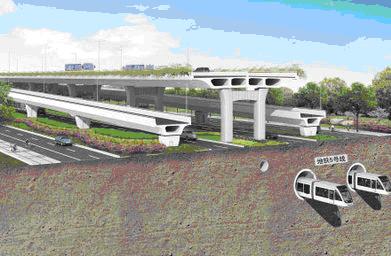

图2 立体三层的交通格局示意(据长沙市市政设施建设管理局)
如何完成政府对我院的重托?如何在如此狭窄的时空间隙中腾挪,满足设计单位对岩土成果的需求?笔者煞费苦心、殚精竭虑,受“概念设计”启发,在主持勘察时采用“概念勘察”,利用对沿线区域地质的掌控,内、外业同步进行,与设计实时沟通,幸不辱使命(事实上外业结束后纯粹的内业工作只有3天)。
地层标准化——内业整理的基础
(一)第四系松散层
橘子洲组:填筑土、杂填土、素填土、淤泥质土、粉质粘土、粉土、粉细砂、中粗砂、圆砾、卵石。分布于浏阳河河谷及圭塘河I级阶地。
白水江组:粉质粘土、粉土、粉质粘土、粉细砂、中粗砂、圆砾、卵石。分布于浏阳河II级阶地。
马王堆组:粉质粘土、粉土、粉细砂、中粗砂、圆砾、卵石。砂砾层不连续,浏阳河II级阶地。
残积层:粉质黏土、含砾粉质黏土
(二)基岩
古近系泥质粉砂岩:全风化泥质粉砂岩、强风化泥质粉砂岩、中风化泥质粉砂岩;
白垩系泥质粉砂岩及砾岩:全风化泥质粉砂岩、强风化泥质粉砂岩、中风化泥质粉砂岩、全风化砾岩、强风化砾岩、中风化砾岩、中风化钙质砾岩;
